Réaménagement de la Rue de Bazoges
- Non classé
- | Réaménagement de la Rue de Bazoges
Réaménagement de la Rue de Bazoges
Projet initié en 2017, la ville a souhaité retravailler la rue suite à plusieurs constats
- Non-respect de la loi sur la séparation des eaux usées et pluviales : inexistante sur la rue
- Cheminement non-conforme pour les personnes à mobilité réduite
- Manque de sécurité entre les piétons et les véhicules
- Trottoirs inexistants
- Stationnement anarchique
- Insécurité due à des vitesses excessives
Un budget de 2 millions d’Euros pour répondre à plusieurs obligations et améliorations.
- La mise aux normes des eaux usées et eaux pluviales, l’effacement de réseau, la mise en place d’un éclairage led moins énergivore, le paysagement de la rue.
- La mise en accessibilité des trottoirs aux Personnes à Mobilité Réduite (Réfection et élargissements des trottoirs)
- La réorganisation du stationnement (parking Place des Rois) et le paysagement de la rue (végétalisation)
- La mise en place de dispositifs visant à réduire significativement la vitesse (Bordures de voirie – plateaux surélevés – plantations en bordure de chaussée)
Le but est donc d’améliorer le cadre de vie et renforcer la sécurité
Une des étapes importantes a été la réunion publique destinée à informer les riverains et les commerçants qui s’est tenue au mois de juillet 2021 sur les différents phasages et changements. Les différentes parties prenantes ont aussi échangé sur les interrogations et les remarques sur les conséquences de ce réaménagement, les changements pendant la durée des travaux et les nouvelles habitudes à prendre.
Enfin, au dernier conseil municipal de décembre, les élus de Vallet ont voté pour la consultation du marché pour la réalisation des travaux, dernière étape qui permettra de sélectionner l’entreprise pour la réalisation des travaux.
C’est l’entreprise BLANLOEIL qui réalisera les travaux qui s’étaleront jusqu’à la fin de l’année.

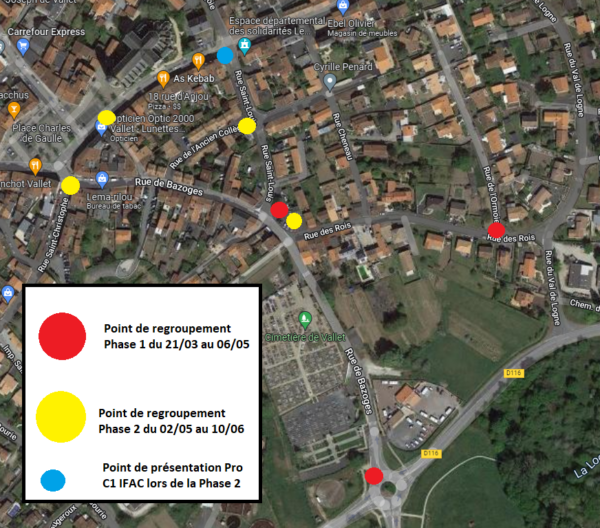

Phasage des travaux
Phase 1 : Du 21 mars au 6 mai
- Place des Rois – Cimetière
- Préparation du chantier
Du 21 au 25 mars 2022
- Assainissement
- Du 28 mars au 22 avril
- Terrassement
Du 25 avril au 4 mai
- Effacement des réseaux
- Du 9 mai au 10 juin
- Circulation
- Rue Saint louis en sens unique
- Route barrée
Du 21 mars au 06 mai
- Alternat par feux
Du 9 mai au 10 juin
- Accès piétons et aux maisons maintenus
Phase 2a : Du 2 mai au 22 juillet et du 16 août au 14 octobre
- Place des rois – Rue de l’ancien collège
- Assainissement
Du 2 au 16 mai 2022
- Terrassement
Du 30 mai au 10 juin 2022
- Effacement des réseaux
Du 13 juin au 22 juillet 2022
- Circulation
- Déviation par la rue de l’ancien collège
- Route barrée
Du 2 mai au 22 juillet et du 16 août au 14 octobre 2022
Phase 2b : Du 16 mai au 22 juillet et du 16 août au 16 septembre
- Assainissement
Du 16 au 27 mai 2022
- Terrassement
Du 30 mai au 10 juin 2022
- Remplacement conduite AEP
Du 13 juin au 22 juillet 2022
- Bordure, voirie, trottoir
Du 16 août au 16 septembre 2022
- Circulation
- Route barrée
Du 16 mai au 22 juillet et du 16 août au 16 septembre 2022
Pour consulter les plans de phasages cliquez ici
